Contraloría formulará reparo por más de $1.500 millones por obras del nuevo edificio del SML
La Contraloría Regional Metropolitana formulará un reparo por 1.571.798.088 de pesos contra la Dirección Regional de Arquitectura Metropolitana del Ministerio de Obras Públicas (MOP), luego de que una fiscalización en terreno revelara una serie de irregularidades en el contrato de reposición del Edificio Central del Servicio Médico Legal (SML) en Santiago. El organismo anunció que perseguirá la restitución de esos recursos mediante una demanda en juicio de cuentas y ordenó, además, la apertura de un sumario administrativo para determinar eventuales responsabilidades.
Los antecedentes quedaron plasmados en el Informe Final N° 595 de 2026, elaborado tras la visita de los fiscalizadores al inmueble. El documento describe deficiencias en áreas críticas de tanatología y en los sistemas de protección contra incendios de una obra llamada a fortalecer la capacidad operativa del servicio y a aliviar los problemas de espacio que afectan a sus dependencias de avenida La Paz, en la comuna de Independencia.
LOS PAGOS QUE NO FUERON ACREDITADOS
De acuerdo con el informe, la Dirección Regional de Arquitectura desembolsó 1.110 millones de pesos en la adquisición del sistema de extinción de incendios FM-200 y 461 millones de pesos en el contrato del sistema de energía de respaldo para emergencias. En ninguno de los dos casos la entidad logró acreditar que los equipos adquiridos cumplieran las condiciones establecidas en las especificaciones técnicas del proyecto.
Esa falta de respaldo documental es, precisamente, el eje del reparo. El organismo fiscalizador sostiene que no fue posible comprobar que los sistemas contratados respondieran a los requerimientos comprometidos, lo que impide validar el destino y la pertinencia de los montos pagados con cargo a la inversión pública.
PROTECCIÓN CONTRA INCENDIOS EN ENTREDICHO

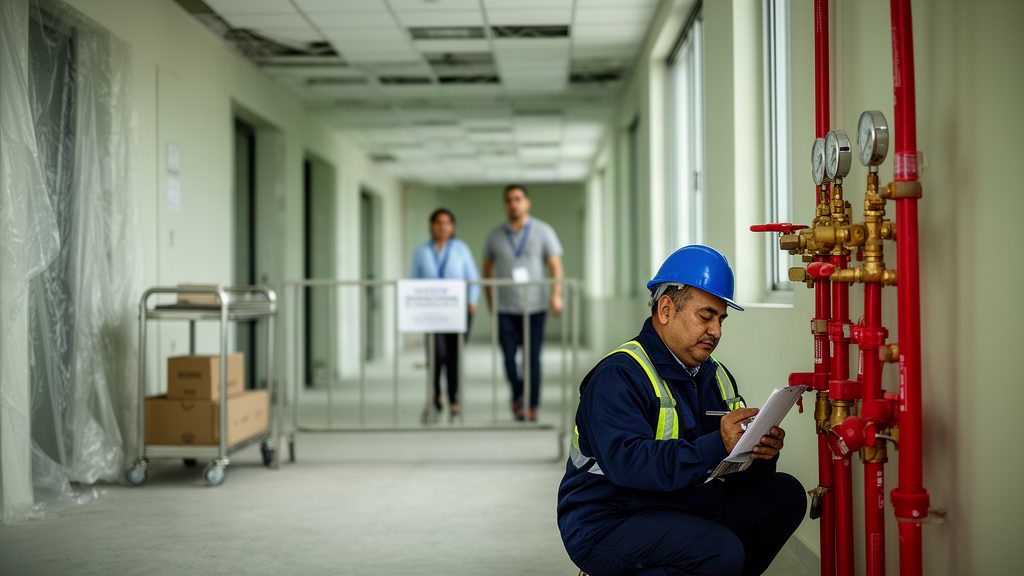

Uno de los pasajes más delicados del informe apunta a la seguridad del edificio. Los fiscalizadores verificaron que la bomba principal del sistema de protección contra incendios permanecía inoperativa, a causa de una incompatibilidad entre sus requerimientos eléctricos y la infraestructura prevista para alimentarla.
La consecuencia es directa: la capacidad de respuesta del recinto frente a un eventual siniestro se encuentra comprometida.
TANATOLOGÍA Y UNA SALA FUERA DE SERVICIO
El informe también detectó problemas de hermeticidad en dependencias críticas de tanatología. Como resultado, una sala de autopsias especiales se mantiene fuera de servicio debido a los riesgos sanitarios que ello implica.
La Contraloría subraya la relevancia de este punto: las instalaciones de tanatología constituyen infraestructura esencial para el cumplimiento de las funciones que el Servicio Médico Legal desarrolla en beneficio de la ciudadanía, de modo que su indisponibilidad afecta directamente la prestación del servicio.
UNA ENTREGA POSTERGADA
El proyecto arrastra retrasos significativos. Aunque la obra debía entregarse a fines de 2023, recién fue puesta en explotación en diciembre de 2025, con un período de marcha blanca que se extendió hasta mayo de 2026. Pese al término de esa etapa, con posterioridad continuaban desarrollándose actividades de integración, validación y verificación del funcionamiento del inmueble.
La magnitud de la brecha quedó en evidencia durante la visita en terreno de junio, cuando los fiscalizadores constataron que el edificio registraba una ocupación de apenas 34,58 por ciento y mantenía comprobaciones técnicas pendientes.
EL REPARO Y EL SUMARIO
Frente a este cuadro, la Contraloría Regional Metropolitana dispuso dos cursos de acción. El primero es la formulación de un reparo por 1.571.798.088 de pesos, que se hará efectivo a través de una demanda en juicio de cuentas, mecanismo orientado a obtener la restitución de los montos cuyo respaldo técnico no pudo ser verificado.
El segundo es la instrucción a la Dirección Regional de Arquitectura Metropolitana del MOP para que inicie un sumario administrativo, con el fin de establecer las eventuales responsabilidades funcionariales que emanen de los hechos descritos.
IMPACTO EN LA INVERSIÓN PÚBLICA
En su conjunto, los hechos expuestos afectan el correcto y oportuno aprovechamiento de una inversión pública destinada a fortalecer la capacidad operativa del Servicio Médico Legal y a contribuir a superar los problemas de capacidad sanitaria, operativa y de hacinamiento que presentan sus dependencias.
Fuente: Contraloría General de la República
